五、宝能城花园(东区)四期加固工程柱子包钢/灌钢施工方案第四章

2022-09-20 11:25:53

浏览:

第四章 柱子包钢/灌钢施工方案点击添加图片描述(最多60个字)编辑1、施工工艺: 表面处理→安装→预埋胶管→封边→配胶→加压→固化检测→防腐处理清除表面砂浆焊接

第四章 柱子包钢/灌钢施工方案

点击添加图片描述(最多60个字)编辑

1、施工工艺: 表面处理→安装→预埋胶管→封边→配胶→加压→固化检测→防腐处理

清除表面砂浆

焊接钢板

封边留孔

加压灌注

检测处理

2、施工准备

施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加粘钢位置线。

3、砼表面打磨打磨掉混凝土浮层,直至完全露出坚实新结构面,混凝土表层出现剥落、空鼓、蜂窝、腐蚀等劣化现象的部位应予以剔除,用指定材料修补,裂缝部位应首先进行封闭处理。

4、钢材表面打磨钢材粘接面,须进行除锈和粗糙处理。用砂轮磨光机打掉腐蚀层。打磨粗糙度越大越好,其后擦拭干净。

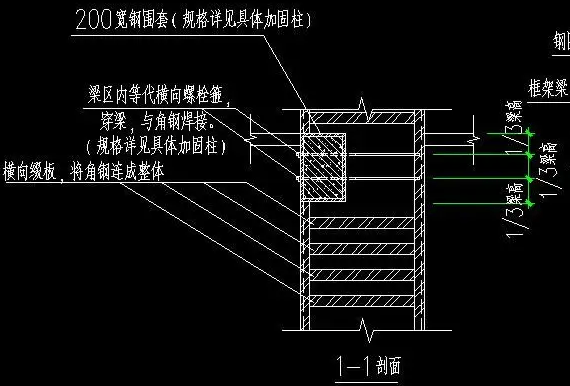

5、组装焊接根据图纸或洽商要求结合现场实际情况对钢材进行组装焊接,角钢与原结构柱尽量贴紧,竖向基本顺直,如原结构柱出现较大偏差,应进行顺直处理。 型钢骨架各肢安装后,应与缀板、箍板以及其他连接等进行焊接。焊缝应平直,焊波应均匀,无虚焊、漏焊;焊缝的质量应符合现行国家标准《钢结构工程施工质量验收规范》GB50205的要求。其检查数量及检验方法也应按该规范的规定执行。

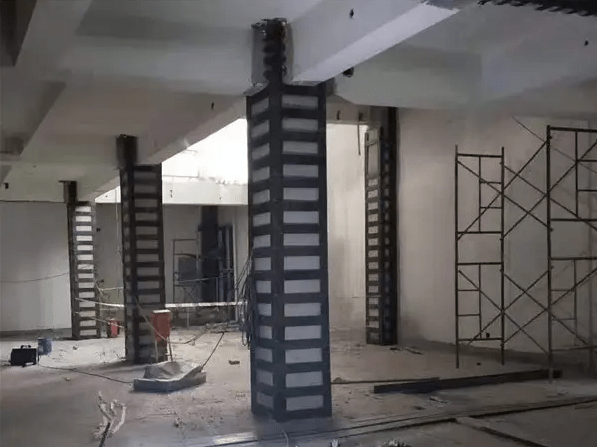

点击添加图片描述(最多60个字)编辑

6、埋管注胶

7、焊缝检验合格后,用环氧砂浆沿钢材边缘封严,结合现场实际情况确定埋管位置及间距。如不埋管,可在角钢和箍板上钻φ6注胶孔,孔间距不大于500mm。

8、严格按结构胶说明书提供的配比配制,搅拌均匀后方可使用。一次配胶量不宜过多,以40~50分钟用完为宜。

9、用气泵和注胶罐进行注胶,注胶时竖向按从下向上的顺序,水平方向按同一方向的顺序,注胶时待下一注胶管(孔)溢出胶为止,依次注胶,直至所有注胶管(孔)均注完。最后一个注胶管(孔)用于出气孔,可不注胶,注胶结束后清理残留结构胶。

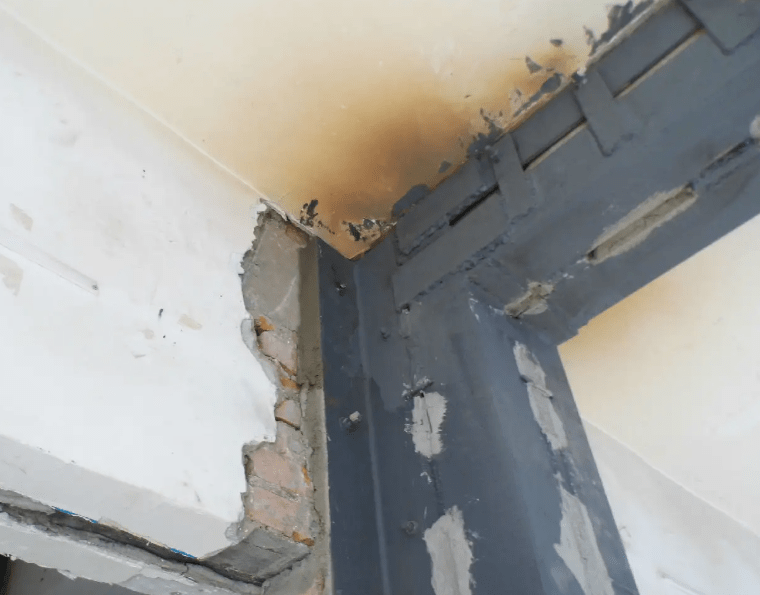

点击添加图片描述(最多60个字)编辑

10、竣工验收结构胶固化后用小锤轻轻敲击钢材表面,从音响判断粘接效果,如有个别空洞声,表明局部不密实,须再次高压注胶方法补实。

本文由广东固之宝建筑科技有限公司,是深圳市腾锦建筑加固技术有限公司旗下子公司提供,转载请注明出处!


作者: 深圳市腾锦建筑加固技术有限公司
0
五、宝能城花园(东区)四期加固工程柱子包钢/灌钢施工方案第四章
第四章 柱子包钢/灌钢施工方案点击添加图片描述(最多60个字)编辑1、施工工艺: 表面处理→安装→预埋胶管→封边→配胶→加压→固化检测→防腐处理清除表面砂浆焊接
长按图片保存/分享

新闻推荐

recommendation



联系方式

CANTTACT US



13682563941

13923449311

7X24小时电话   周一至周六 9:00-18:00

400-0057-685


公司地址

ADDRESS

©2021 版权深圳市腾锦建筑加固技术有限公司所有 备案号: 粤ICP备19140944号

手机:章觅:13682563941(微信同号) | 章娟:13923449311(微信同号)

深圳地址:深圳市龙华区民治街道油联路61号1号厂房


关注分享

SHARE

图片展示
Top
添加微信好友,详细了解产品
使用企业微信
“扫一扫”加入群聊
复制成功
添加微信好友,详细了解产品
我知道了
